MSSQL:Import da MS Project

From Aino Wiki

Jump to: navigation, search

Info

Non è possibile un export diretto a SQL Server ma da un file Project si può esportare in XML, Excel o PDF.
Possibili soluzioni sono:

  • acquistare ed installare un Project Server (Microsoft Office Project Server);
  • esportare in Excel ed importare i files con SQL Server o attraverso un SSIS (in qs caso occorre sia installato il "Access Database Engine" affinché si installi il provider provider "Microsoft.ACE.OLEDB.xx.0");
  • acquisire direttamente dal file *.mpp attraverso un applicativo custom usando librerie di accesso, una gratuita è mpxj con licenza LGPL.

Export attraverso Excel

Piuttosto che spender soldi in un Server ad HOC per gestire i Project, come esposto in 'Info' è possibile esportare un progetto da un file MPP in un file Excel e successivamente importarlo in un DB SQL Server mediante un SSIS.

Esportare mpp in Excel

Creare una mappatura

Aperto un progetto esistente seguire i seguenti passi:

  • Avviare la procedura di Export
MSProject Export ToExcel 01.png
  • Scegliere il nome da dare al file di Excel prodotto in output
  • Si avvia il Wizard di esportazione

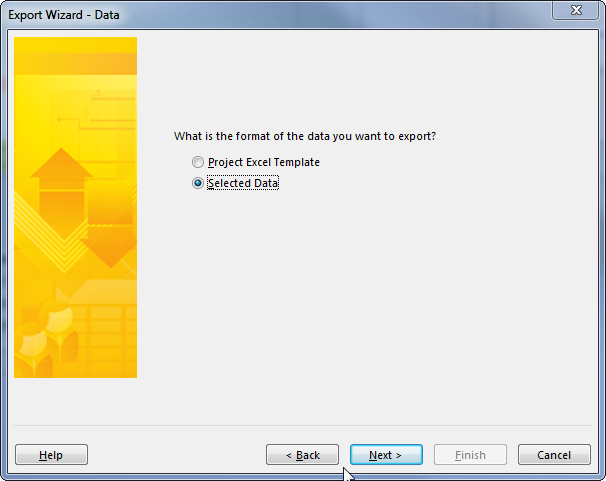

  • Poiché non si dispone ancora di una mappa selezionare: "Select Data"
MSProject Export ToExcel 02.png
  • Quindi "New map" e scegliere cosa esportare, seguire il seguente consiglio
MSProject Export ToExcel 03.png
  • Ora in 3 STEP si creerà la mappatura per i 3 TabSheet del foglio Excel: Tasks, Resources, Assignemnts.
  • Dare un nome alla TabSheet e procedere con la selezione dei campi, nel riquadro "Preview" si vedrà l'alteprima della mappatura

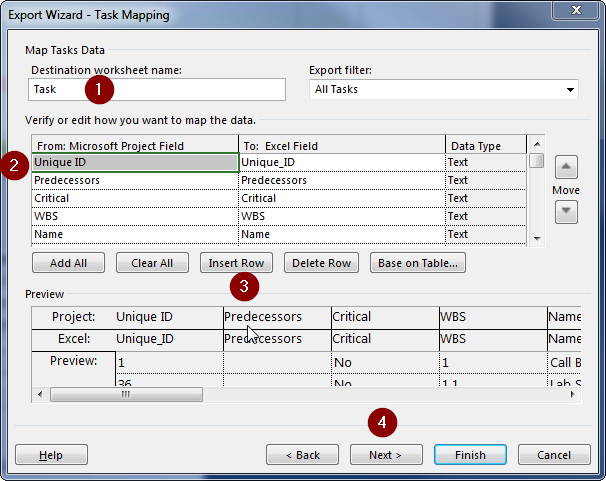

MSProject Export ToExcel 04.png
  • Salvare la mappa appena creata, NOTA sarà salvata nel file 'globale' Global.mpt e disponibile per tutti i file di progetto che verranno aperti in seguito

Salvare e condividere una mappa

Mediante un progetto ad hoc

Da answers.microsoft.com.
Quando viene creata una mappa custom da un file di Microsoft Project questa viene salvata automaticamente nel file Global.mpt questo consentirà di usarla in tutti i file di progetto disponibili sul proprio PC ma come renderla disponibile e condividerla con altri colleghi?
La seguente strategia consentirà di di salvare la mappatura in un progetto vuoto e poi portarla a tutti i collaboratori che la importeranno da questo progetto vuoto nel proprio file Global.mpt.
Supposto che la mappatura da esportare sia stata creata ecco i passi necessari:
STEP 1. Creare un progetto vuoto e salvarci dentro la mappa

  • Creare il progetto vuoto 'BlankPrj_withMapToExcel.mpp'
  • Aprire l'organizer
MSProject ExportMap01.png
  • Andare nel TAB Map
MSProject ExportMap02.png
  • Quindi salvare il file di progetto vuoto
  • Inviare il file di progetto vuoto a chi vorrà importare la mappa e seguire quanto segue dal suo PC
  • Aprire il progetto vuoto, aprire l'Organizer (File\Info\Organizer), andare al TAB Map
  • Importare la mappa dal file mpp al proprio Global.mpt come segue

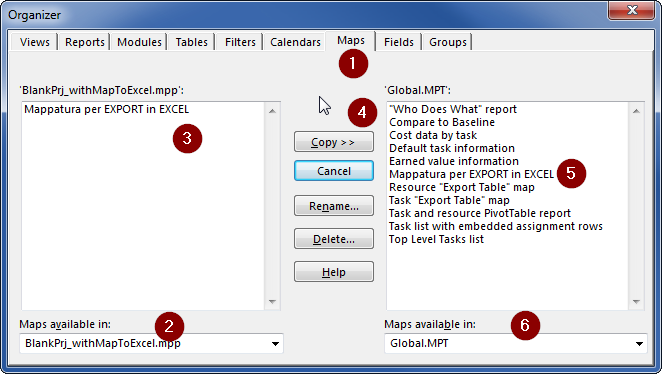

MSProject ExportMap03.png

Risorse

Mappa e Link


MS SQL | SSIS


C# | Visual Studio


Parole chiave:

Author Giuseppe AINO
